敦白客专外部供电工程220kV沙河变电站工程及调控中心成功并网投运

发布时间:2021-05-03

来源:本站

2021年4月30日12时10分,沙河220kV变电站Ⅰ、Ⅱ、Ⅲ段母线一次性成功带电。

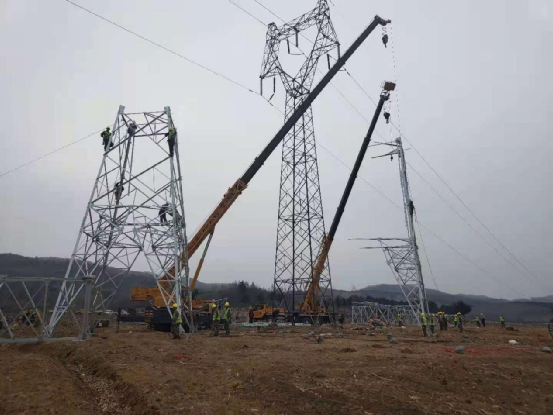

在集团公司的大力支持下,地方水电集团积极协调项目主管、审批、行管、地方政府部门,带领各参建单位,克服各种艰难险阻,完成变电站及220kv线路建设并通过验收,按照国铁集团铁路静态测试时间节点,提前达到向牵引站送电条件,具备供电能力。来自建设、监理、施工等各参建单位共同见证了这一激动人心的历史时刻!这是地方水电集团第一次建设220kV供电系统,第一次实现220kV电压等级电网调度,200多项并网验收一次性通过,新建沙河变电站220kV母线已经带电运行,地方电力220kV延边调度中心已经启动。

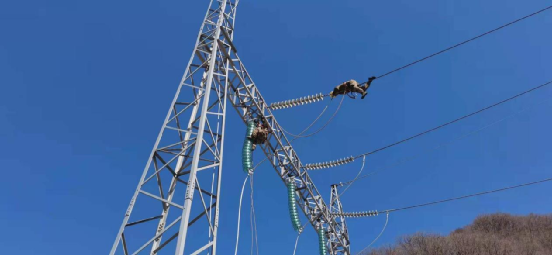

4月23日7时0分220kV江敦线(两江电站-敦化变)停电,沙河变π接江敦线(江沙线、沙敦线)开始破口接引;两江电站门型构至新16号地线更换OPGW光缆;两江电站和敦化变更换保护。

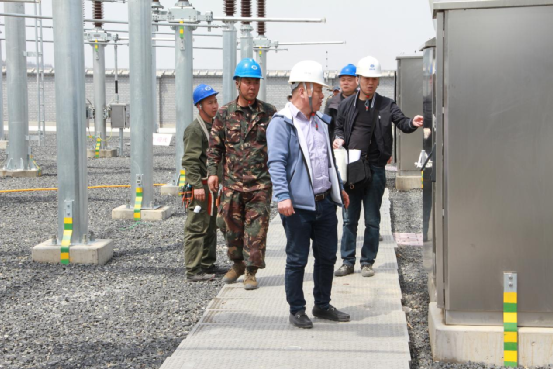

4月25日,地方水电集团副总经理周春瑞组织公司安全、生产技术等相关部门人员对沙河变电站和线路工程进行现场验收。4月28日,延边国网供电公司沙河变电站进行投运验收启动会。

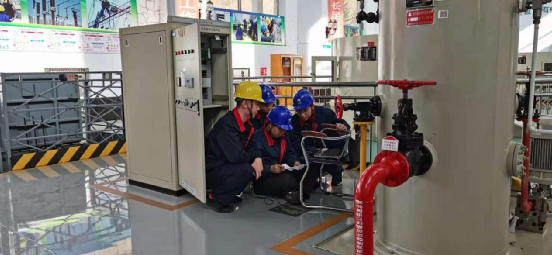

在历经了省质检中心、延边供电公司、省电力公司的前期层层验收、投运准备工作,现场资料收集整理和报送,现场通信保护调试,自动化信息点表录入、保护定值计算、核对,熟悉投运方案、模拟投运等大量准备工作后,4月30日9:00正式开始投运工作。投运期间,地方水电集团副总经理周春瑞、副总经理徐洪卫及相关部门人员在现场监督指导投运工作,延边供电公司运维人员对现场投运工作严格把关,施工单位、各设备厂家全力配合,先后历经200多项投运步骤、89项操作任务,圆满地完成了沙河变电站220kV沙敦线(沙河变-敦化变)、Ⅰ、Ⅱ、Ⅲ段母线的成功带电。送电操作于上午9时正式开始,11时25分220kV江沙线带电送到母线,12时10分,沙河220kV变电站Ⅰ、Ⅱ、Ⅲ段母线全部一次性成功带电。

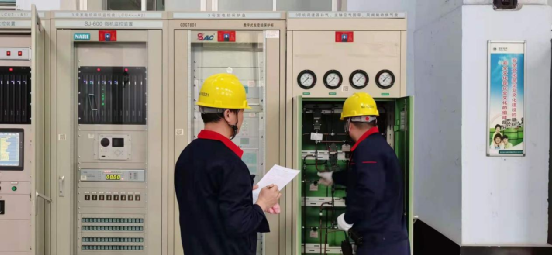

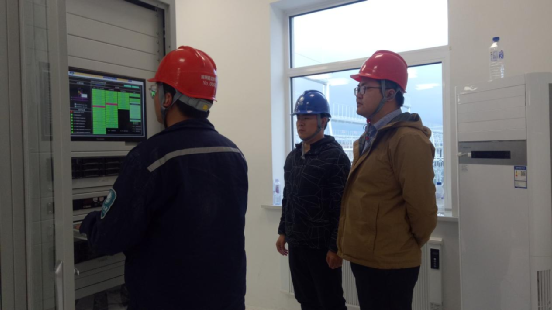

在变电站的控制室内,操作人员在延边国网供电公司技术人员的指导下,正在主机监控屏前观察数据,按操作程序进行后台操作。


同时两江电站有关220kV江沙线的保护装置安装调试完成,远动、计费信息已经调试正确,失步解列装置已按省调LJJSX-ZJ-1号定值单调试完毕,具备直送省调条件。两江电站端的操作人员进行同步操作。13时07分220kV江沙线成功带电。

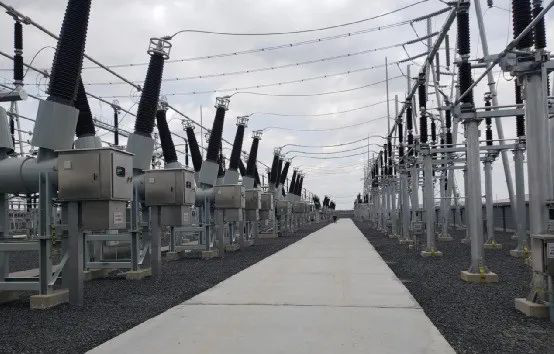

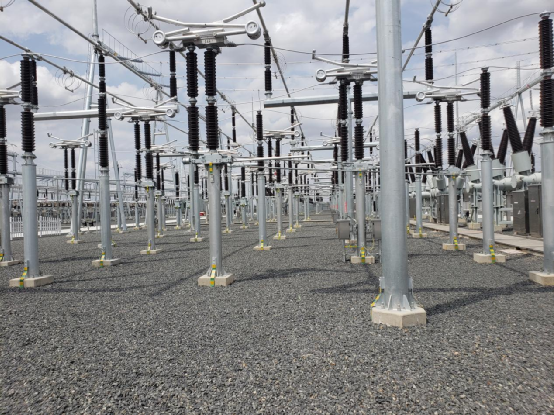

沙河变电站工程于2020年5月7日开工建设,于2021年4月15日全部完工,历时工期不足一年,变电站自动化系统采用一体化监控系统、为分层分布式,由站控层、间隔层和过程层构成。变电站自动化系统统一组网,采用 DL/T 860 通信标准;变电站内信息具有共享性,保护故障信息、远动信息、微机防误系统不重复采集,支撑调控一体、运维一体,处于国内先进水平。

220kV沙河变电站母线成功带电,具备向万宝、长白山两个牵引站供电能力,标志着地方水电集团按照敦白高铁建设既定时间节点圆满完成送电任务。在国铁集团与吉林省合作框架中,为我省工程建设争取了主动,赢得了荣誉。

供稿:敦白客专外部供电项目部 魏淑艳

地方水电集团 办公室 李奇睿
